Работа на неостанавливаемом производстве - строительстве нового корпуса инфекционной больницы. Сроки выполнения работ вдвое превышают привычные. Шесть очередей строительства из-за срочности ообъединены в одну.
Выполнение полного комплекса строительно-монтажных работ "под ключ". Решения принимаются и реализуются быстро, исходя из реальных гидрогеологических условий площадки.

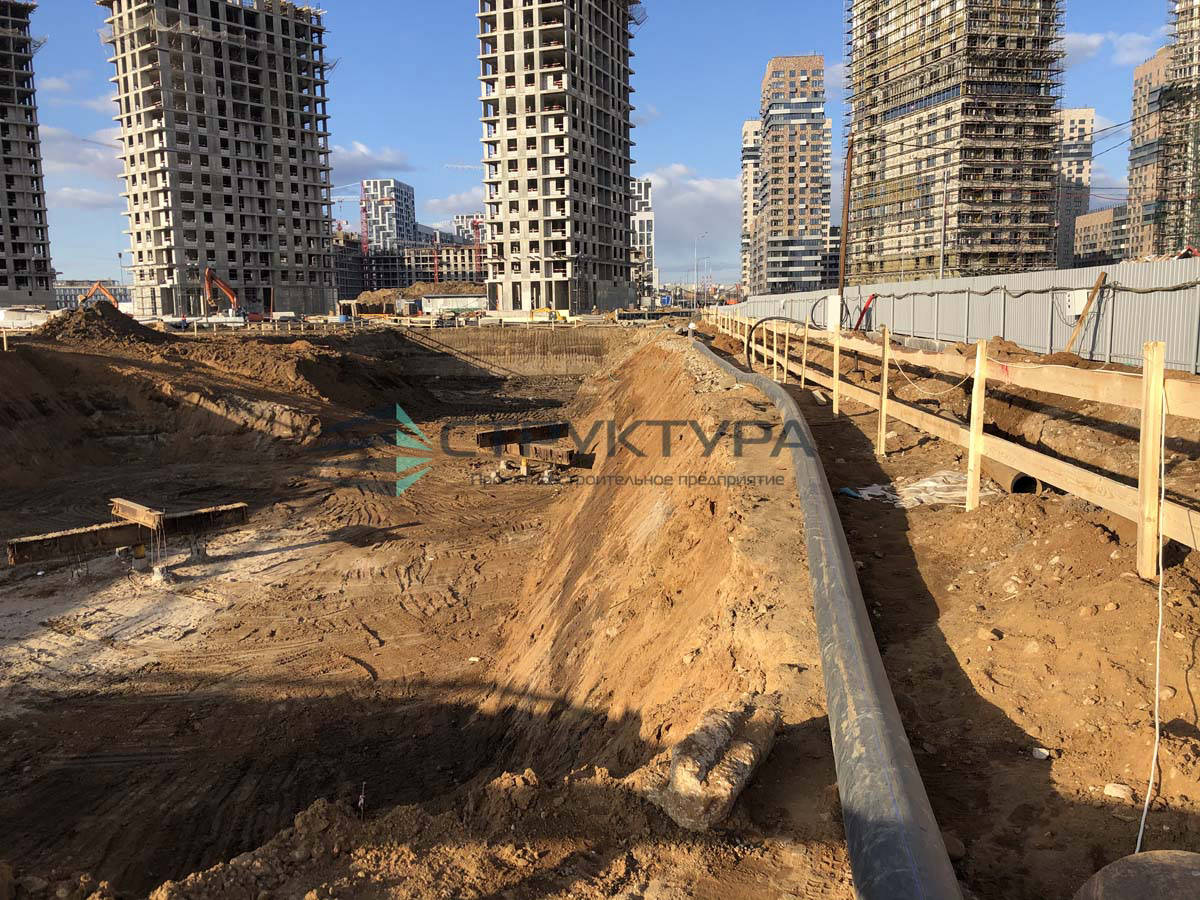

Периметр котлована ~ 650 м.
Количество насосных станций УВВ-3А-6КМ - 9 шт.
Зумпфов открытого водоотлива - 6 шт.
Использование ударно-канатного бурения скважин позволяет добиться максимальной водоотдачи и снизить затраты на бурение
Суровые погодные условия, а также работа в поле "с нуля" - без подъездных путей, ровного рельефа и электроснабжения.
Установки УКС-22М можно затащить экскаватором в самые неудобные места, куда не сможет пройти колесная техника
Количество буровых ударно-канатных установок - 2 шт.
Количество водопонизительных скважин - 14 шт.
Очередей строительства - 2
Срок эксплуатации - 12 мес.
Глубина бурения скважин - до 70 м.
Начальный диаметр - 630 мм
Конечный диаметр - 273 мм
Фактический дебет скважин ~ 70 м3/час
Ударно-канатных установок УКС-22М - 2 шт.
Количество водозаборных скважин - 12 шт.
Возведение многосекционного жилого комплекса проводилось в 3 этапа и каждый под защитой водопонижения
В пределах стройплощадки был расположен более, чем на 3 метра выше отметки заложения фундаментной плиты
УВВ-3А-6КМ, подключаемых как одновременно, так и последовательно - до полного достижения результата
Общая площадь осушаемой застройки
Работы на реконструкции объектов Росавтодора
Значительные расхождения в притоке грунтовых вод к котловану по сравнению с проектной документацией (согласно проекту 20 м3/час, фактически - 140 м3/час)
Вместо 1 установки УВВ-3А-6КМ было применено 4 шт.
(Установки ЛИУ-6БМ и помпы Varisco не справились с задачей, из-за большого количества воздуха, попадающего в систему через щебенистые прослои водвмещающего ИГЭ)
